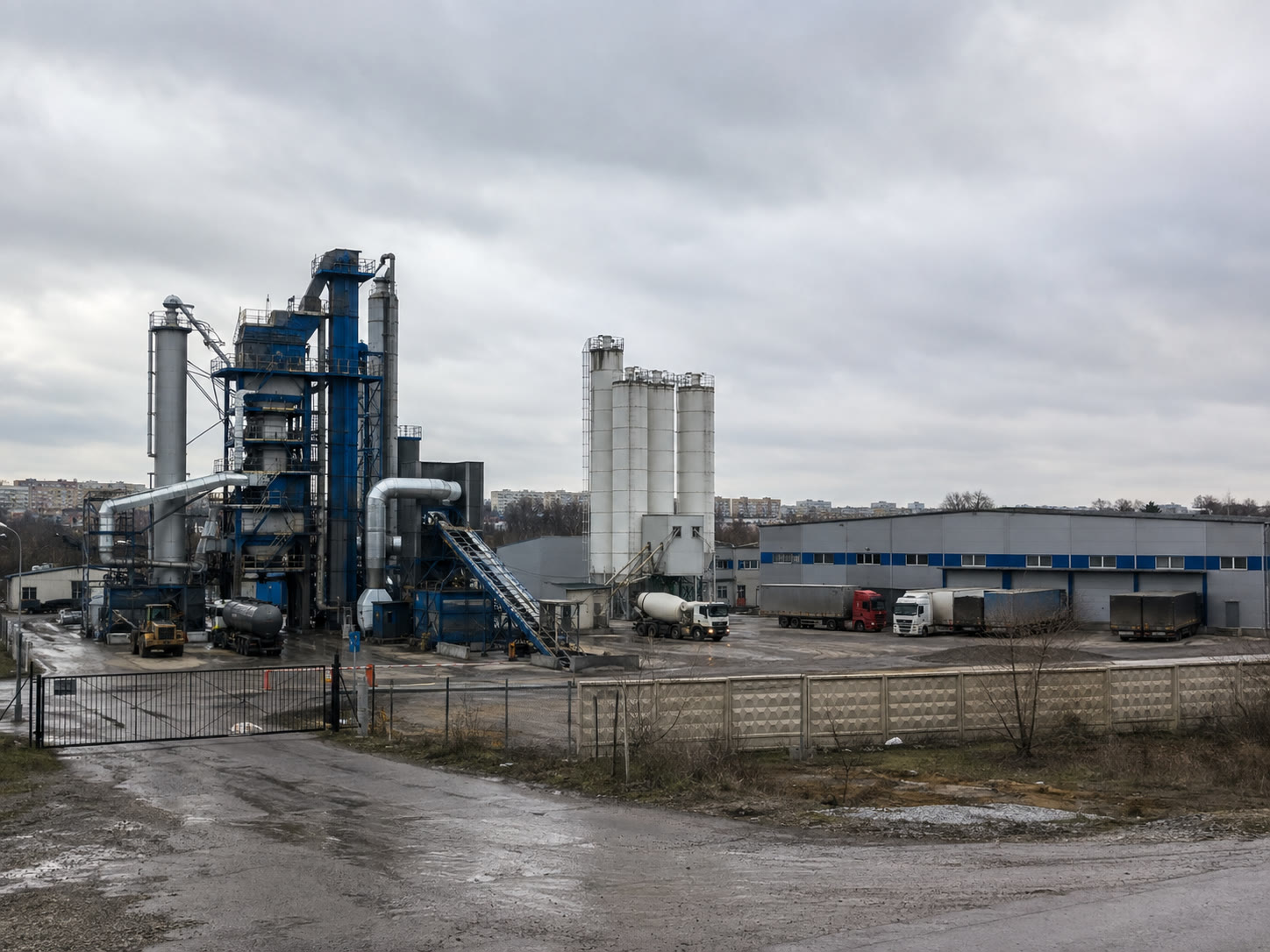

Отрасль бизнеса: крупная промышленная площадка, включающая три самостоятельных производства (асфальтобетонный завод, завод по производству бетонных смесей и складской комплекс).
Категория НВОС / Масштаб: сложный объект II класса опасности с ориентировочной СЗЗ 500 метров. Предприятия расположены на 13 смежных земельных участках в Московской области, вблизи жилой застройки (требуется оценка риска).
Точка входа и триггер
Что произошло. Предприятию необходимо было оперативно разработать проект СЗЗ, провести оценку риска для здоровья населения и получить официальное Решение об установлении границ зоны в Роспотребнадзоре.
Боли и риски ЛПР. Риск застрять на этапе согласования из-за огромного количества участков (13 ЗУ) и разнородности производств. Ложное ощущение надежности после получения Экспертного заключения на проект от ФБУЗ, которое разбилось о жесткий контроль инспекторов Роспотребнадзора.
Ход работы
Бюрократическое сито ФБУЗ. Экспертиза в ФБУЗ заняла около 4 месяцев. Эксперт последовательно требовал графические подтверждения расстояний до каждого участка, обоснование учета ливневой канализации как источника выбросов, детальный поминутный график автотранспорта в час пик, письменные гарантии отсутствия пищевой продукции на складах и жестко следил за таблицами МР 2.1.1.0358-24.
Борьба с отказами Роспотребнадзора. После получения положительного экспертного заключения (ЭЗ) ведомство дважды выдавало отказы с принудительным отзывом заявления:
- Первая волна. Обнаружены опечатки в расстояниях внутри самого текста ЭЗ от ФБУЗ — документы вернули на правку.
- Вторая волна. Инспектор детально изучил проект и оценку риска, найдя новые неточности в расчетах, расстояниях и XML-файле от кадастровых инженеров.
Тотальная переработка. Разработчики «Экоплан» повторно отозвали заявление, полностью переработали проект СЗЗ, исправили кадастровый XML-файл, синхронизировали данные с оценкой риска и заново направили документы на третью экспертизу.
Результат в цифрах и фактах
Сроки выполнения проекта. Общий цикл от старта до регистрации Решения превысил 7 месяцев (62 дня — первая экспертиза ФБУЗ, 41 день — первый отказ РПН, 12 дней — правки, 29 дней — второй отказ РПН, 15 дней — полная переработка, 20 дней — третья финальная подача).
Ценность решения. С третьей подачи получено положительное СЭЗ и официально зарегистрировано Решение об установлении СЗЗ II класса. Сложный промышленный узел полностью легализован в жестких регуляторных условиях Московской области.
Главный вывод
Положительное экспертное заключение (ЭЗ) от ФБУЗ не гарантирует автоматическое получение СЭЗ в Роспотребнадзоре. Для сложных объектов с множеством участков и близким жильем инспекторы тщательно перепроверяют сам проект, оценку риска и XML-файлы. Бизнесу необходимо заранее закладывать в графики 2–3 цикла правок, проверять XML-файлы до подачи и строго соблюдать требования МР 2.1.1.0358-24.
